Έργο ορόσημο για τον ενεργειακό χάρτη της Ελλάδας αποτελεί ο Διασυνδετήριος Αγωγός Φυσικού Αερίου Ελλάδας Βουλγαρίας (IGB), που τέθηκε σε λειτουργία αρχές Οκτωβρίου.
Η έναρξη λειτουργίας του IGB σήμανε την ενεργειακή απεξάρτηση της Ευρώπης και την ανάδειξη του στρατηγικού και γεωπολιτικού ρόλου της Ελλάδας, η οποία αναδεικνύεται σε έναν νέο και ισχυρό ενεργειακό κόμβο. Καθοριστικός ο ρόλος του ομίλου ΑΒΑΞ, που με τη χρήση της τεχνογνωσίας και με απόλυτα αυστηρές προδιαγραφές, παρά τις αντίξοες συνθήκες με τις οποίες βρέθηκε αντιμέτωπος, κατασκεύασε και παρέδωσε το απαιτητικό έργο, εντός των χρονικών ορίων που προέβλεπε το χρονοδιάγραμμα. Ο νέος αγωγός IGB εξασφαλίζει ενεργειακή επάρκεια και απόλυτη ασφάλεια για όλες τις διασυνδεδεμένες χώρες.
Τεχνικά χαρακτηριστικά
Ο Διασυνδετήριος Αγωγός Φυσικού Αερίου Ελλάδας Βουλγαρίας (IGB) είναι ο τελευταίος αγωγός του Κάθετου Διαδρόμου, ενός συστήματος αγωγών που διασυνδέει την Ρουμανία, την Ουγγαρία και την Βουλγαρία με την Ελλάδα και συγκεκριμένα με τον Διαδριατικό Αγωγό (TAP), που μέσω του Νότιου Διαδρόμου επιτρέπει τη μεταφορά φυσικού αερίου από το Αζερμπαϊτζάν προς την Ιταλία και την περιοχή της Νοτιοανατολικής Ευρώπης.
Σε δεύτερο χρόνο, υπάρχει πρόβλεψη για διασύνδεση του IGB με τον πλωτό τερματικό σταθμό επαναεριοποίησης υγροποιημένου φυσικού αερίου (FSRU) της Αλεξανδρούπολης, μόλις αυτός ολοκληρωθεί.

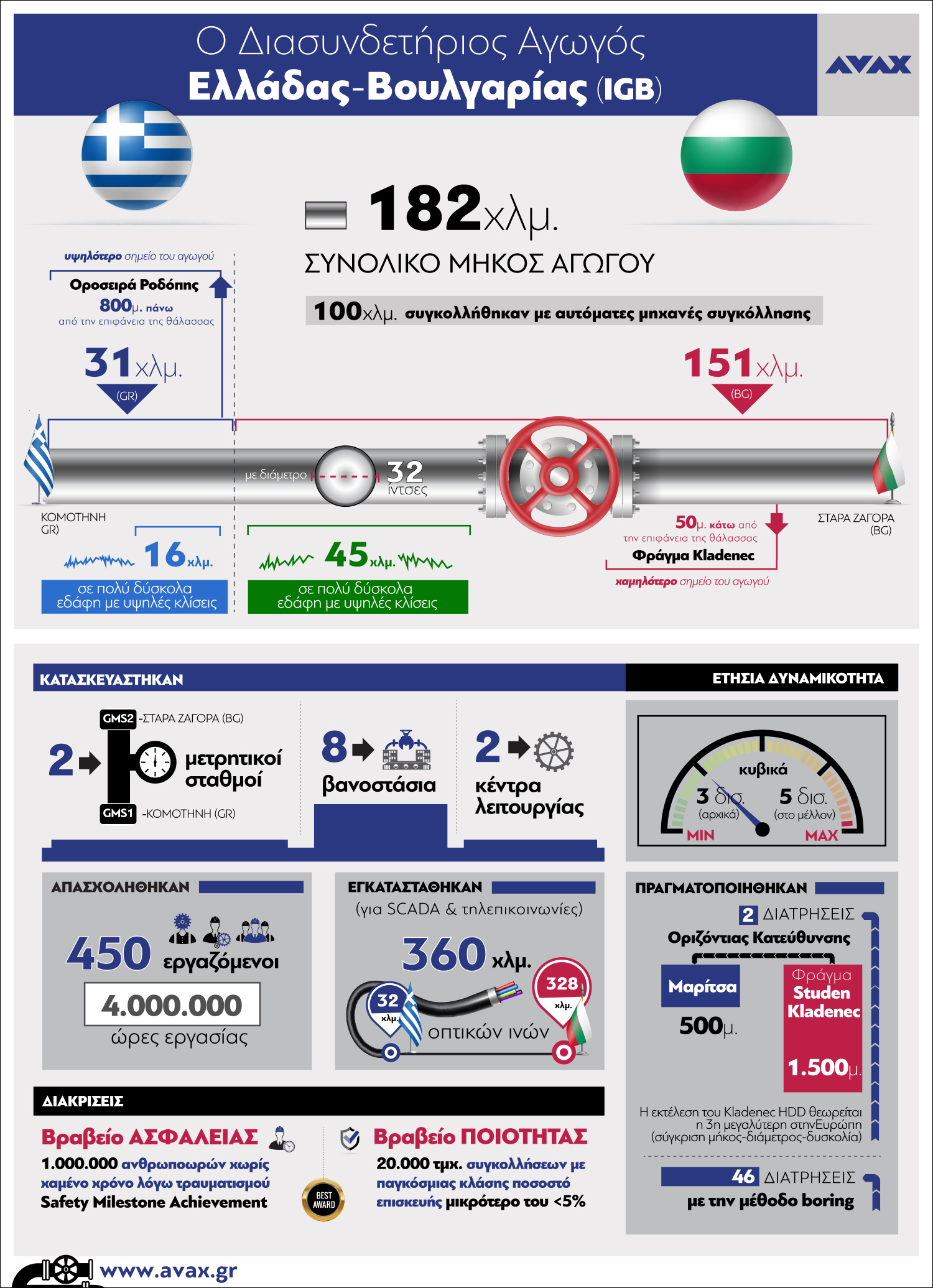

Το έργο αφορά σε μια ολοκληρωμένη λύση (turnkey) η οποία αποτελείται από έναν αγωγό μήκους περίπου 182 χλμ. – εκ των οποίων περίπου 31 χλμ. εντός της ελληνικής επικράτειας – καθώς και από το σύνολο των υποδομών, τεχνολογιών, εκπαιδεύσεων και υποστηρικτικών εγκαταστάσεων για τη λειτουργία του (μετρητικοί σταθμοί, βανοστάσια και κέντρα λειτουργίας).
Ο αγωγός έχει διάμετρο 32 ιντσών και πάχος που κυμαίνεται από 11 έως και 20 χιλιοστά, ενώ όσον αφορά στην ετήσια δυναμικότητά του, αυτή είναι 3 δισ. κυβικά μέτρα φυσικού αερίου με δυνατότητα αντίστροφης ροής (reverse flow) και μπορεί με την κατασκευή σταθμού συμπίεσης να αυξηθεί σε 5 δισ. κυβικά μέτρα φυσικού αερίου ετησίως.
Στην Κομοτηνή ο αγωγός συνδέεται με το σύστημα του ΔΕΣΦΑ και τον Διαδριατικό Αγωγό (TAP) που επίσης κατασκεύασε η ΑΒΑΞ, ενώ στην κατάληξή του στην πόλη Στάρα Ζαγόρα της Βουλγαρίας, συνδέεται με το σύστημα του Bulgartransgaz, του διαχειριστή φυσικού αερίου της Βουλγαρίας.
Συνεισφορά στην οικονομία
Για την κατασκευή του έργου απασχολήθηκαν περίπου 450 εργαζόμενοι για περισσότερες από 4.000.000 ώρες εργασίας κατά τη διάρκεια των οποίων εγκαταστάθηκε σύστημα SCADA & τηλεπικοινωνιών, ανεξάρτητο κέντρο παρακολούθησης & διανομής πληροφοριών στο Χάσκοβο για την εξυπηρέτηση των σκοπών SCADA και αποθήκευσης υλικών, εκπαιδεύτηκε το σύνολο του τεχνικού προσωπικού του πελάτη για τη λειτουργία του νέου συστήματος και πραγματοποιήθηκε αεριοδότηση/ενεργοποίηση του συστήματος πριν την εμπορική του λειτουργία με προσωπικό και τεχνικά μέσα αποκλειστικά της ΑΒΑΞ.
Σε ό,τι αφορά το τεχνικό αντικείμενο του έργου, θα πρέπει να τονιστεί ότι για το σύστημα SCADA και τις τηλεπικοινωνίες εγκαταστάθηκαν οπτικές ίνες συνολικού μήκους 360 χλμ., περίπου 100 χλμ. του αγωγού συγκολλήθηκαν με αυτόματες μηχανές συγκόλλησης, ενώ για τη διέλευσή του πραγματοποιήθηκαν δύο διατρήσεις οριζόντιας κατεύθυνσης στον ποταμό Μαρίτσα μήκους 500 μέτρων και στο Φράγμα Studen Kladenec μήκους 1.500 μέτρων μια διάτρηση που θεωρείται η 3η μεγαλύτερη στην Ευρώπη. Στο Φράγμα Studen Kladenec μάλιστα ο αγωγός έφτασε στο χαμηλότερό του σημείο περίπου 50 μέτρα κάτω από την επιφάνεια της θάλασσας, ενώ στην οροσειρά της Ροδόπης έφτασε στο υψηλότερο σημείο σε υψόμετρο 800 περίπου μέτρων.
Προκλήσεις κι απαιτήσεις
Το έργο ήταν ιδιαίτερα απαιτητικό, καθώς υπήρξαν πολλές προκλήσεις σε όλα τα στάδια κατασκευής και πρωτόγνωροι αστάθμητοι παράγοντες που ποτέ άλλοτε δεν είχαν συνυπάρξει σε ένα διασυνοριακό έργο, μεγέθους του IGB.

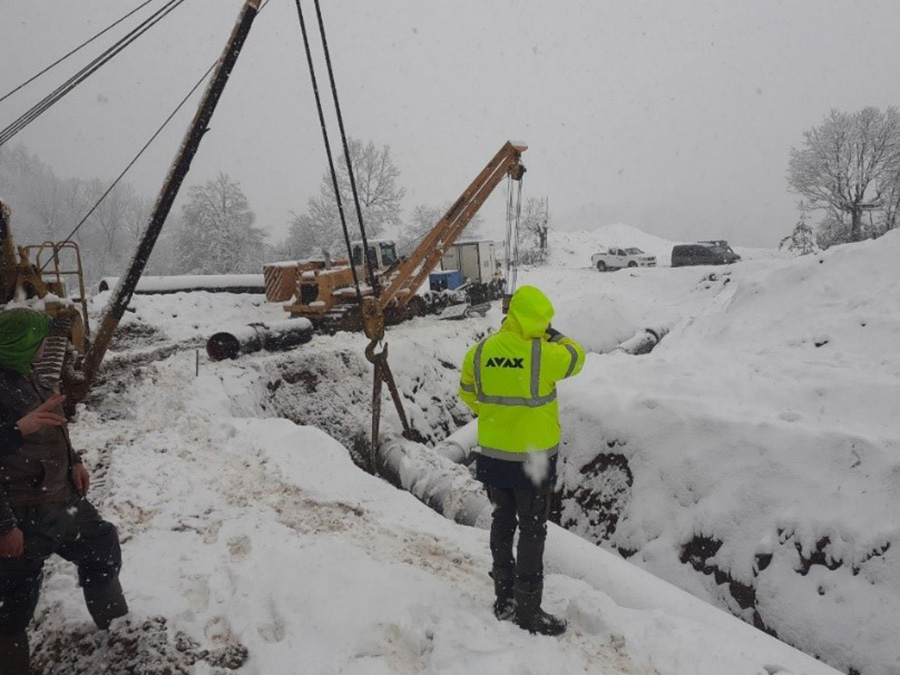

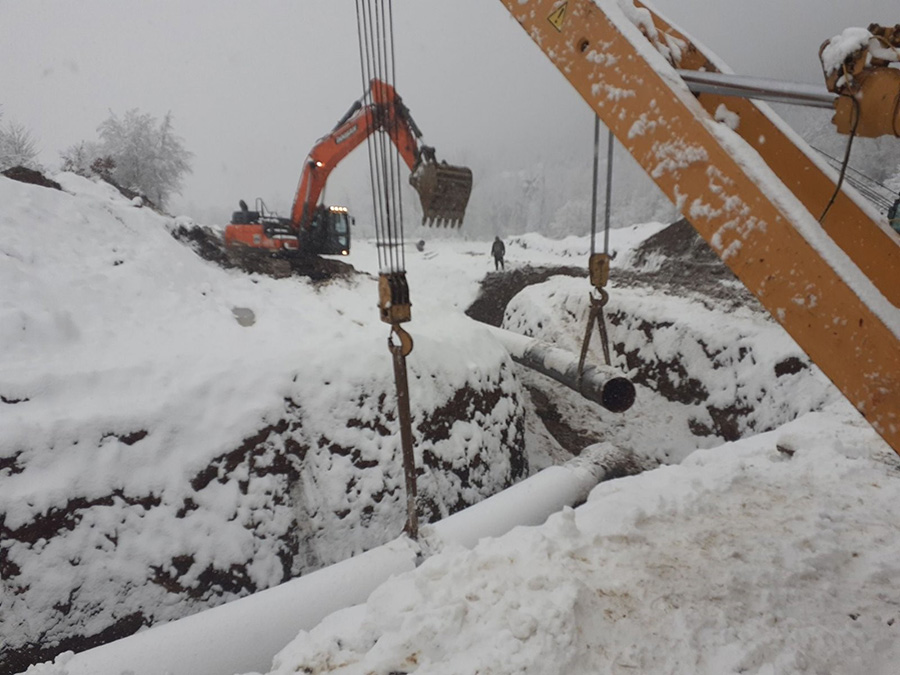

Μεταξύ άλλων, η ΑΒΑΞ βρέθηκε αντιμέτωπη με τον βαρύ χειμώνα και τις ενίοτε ακραίες καιρικές συνθήκες, όμως η μεγαλύτερη απ’ όλες τις προκλήσεις ήταν η πανδημία Covid-19. Ενδεικτικά αναφέρεται, πως κατά το πρώτο lockdown, κάθε ένας από τους εργαζόμενους που έπρεπε να μετακινηθεί μεταξύ των δυο χωρών, ήταν υποχρεωμένος να παραμείνει σε καραντίνα 15 ημερών τόσο κατά την είσοδο, όσο και την έξοδό του από την χώρα.
Σε αυτές τις συνθήκες, η ΑΒΑΞ εξασφάλιζε τη διαμονή και διατροφή των εργαζομένων σε κάθε χώρα, ενώ αντίστοιχη ήταν η στάση της και σε περιστατικά Covid-19, αναλαμβάνοντας πλήρως τις διαδικασίες περίθαλψης και επαναπατρισμού με τις δαπάνες που τις συνόδευαν για εργαζομένους, που έβγαιναν θετικοί στον κορονοϊό.
Την ίδια στιγμή, η ΑΒΑΞ έπρεπε να επανασχεδιάσει τη λειτουργία των ομάδων προσωπικού για να μην δημιουργείται συγχρωτισμός, να εξασφαλίσει – εν μέσω πρωτοφανούς έλλειψης – όλο τον απαραίτητο εξοπλισμό ατομικής προστασίας από τον κορονοϊό (ο οποίος έπρεπε να συγκεντρώνεται καθημερινά και να απορρίπτεται βάσει συγκεκριμένου πρωτοκόλλου) και να προμηθευτεί νέο στόλο περισσότερων αλλά μικρότερων οχημάτων, προκειμένου να μετακινείται με αυτά ένα άτομο κάθε φορά.
Ειδικές συνθήκες
Σε ένα τέτοιο αχαρτογράφητο περιβάλλον, που ο ιός ήταν αόρατος και εξαιρετικά απειλητικός για την υγεία, ήρθαν να προστεθούν η κατάρρευση της παγκόσμιας αλυσίδας logistics με καθυστερήσεις στην παράδοση υλικών που έφταναν τους 6 μήνες, η έλλειψη σημαντικών εξαρτημάτων και υλικών τα οποία εξαντλούνταν και δεν μπορούσαν να παραχθούν άμεσα, η ενεργειακή κρίση στην Ευρώπη και φυσικά οι γεωπολιτικές εξελίξεις λόγω της εμπόλεμης κατάστασης στην Ουκρανία.
Οι παραπάνω παράγοντες ήταν οι αστάθμητοι γι’ αυτό και αναπάντεχοι. Ωστόσο, υπήρχαν και παράγοντες που ήταν γνώριμοι και αναμενόμενοι για ένα τέτοιο έργο. Ένας από αυτούς ήταν το γεγονός πως ο αγωγός κατασκευάστηκε σε δύο διαφορετικές χώρες και συνεπώς κατά την εκτέλεση έπρεπε να ληφθούν υπόψη οι διαφορές στη νομοθεσία και στις υπηρεσίες αναφορικά με θέματα φορολογικά, ασφαλιστικά, αδειοδότησης, διαμονής, προσβασιμότητας, μετακινήσεων, μετάφρασης και επικοινωνίας κλπ.
Επιπλέον, κατά την εκπόνηση της μελέτης και της φάση της κατασκευής έπρεπε να ληφθούν υπόψη τεχνικές απαιτήσεις από δύο διαφορετικές εθνικές νομοθεσίες (Ελλάδας & Βουλγαρίας) καθώς και από τέσσερις διαφορετικούς οικονομικούς φορείς (ΙCGB, BULGARTRANSGAZ, ΔΕΣΦΑ και ΤΑΡ).
Διαφορές στα κριτήρια μελέτης
Σε τεχνικό επίπεδο οι προκλήσεις ήταν ακόμη περισσότερες. Οι διαδικασίες, οι απαιτήσεις και οι φορείς για την επίβλεψη και την επιθεώρηση του έργου ήταν διαφορετικές σε Ελλάδα και Βουλγαρία μια από τις δυο χώρες, ενώ διαφορετικό ήταν το επίπεδο προμελέτης και τα κριτήρια μελέτης που δόθηκαν από τον IGB για κάθε την Ελλάδα και τη Βουλγαρία.

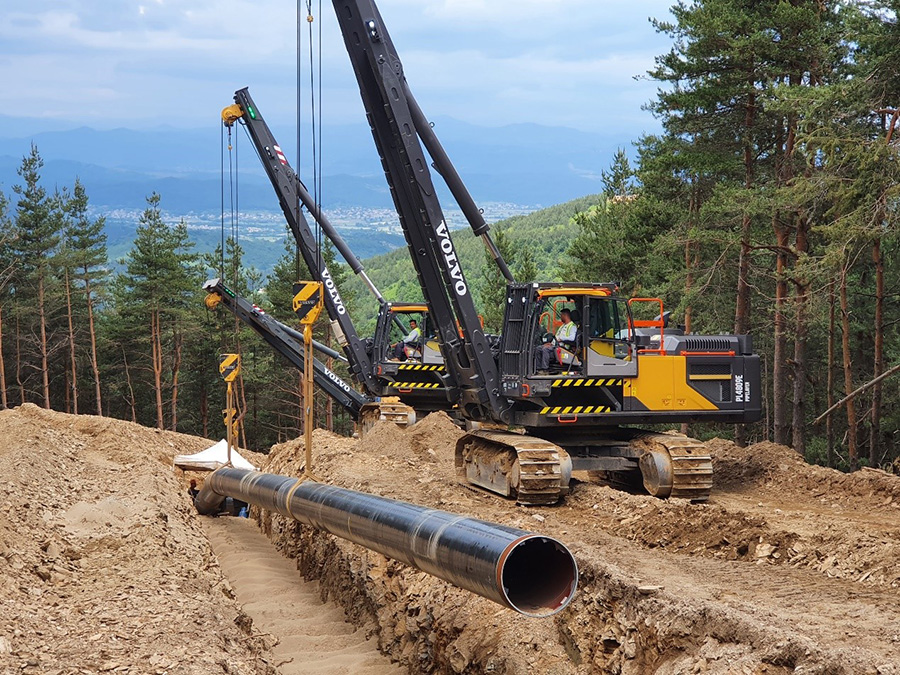

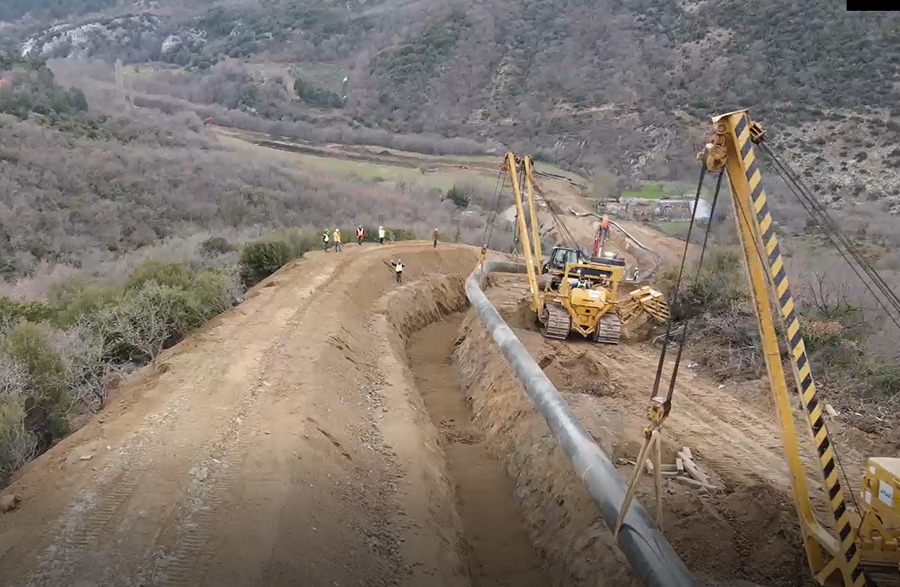

Επίσης, θα πρέπει να τονιστεί ότι ο αγωγός όδευσης διήλθε για μεγάλο μήκος σε ορεινές περιοχές με μεγάλες κλίσεις, ενώ πολλές εργασίες εκτελέστηκαν σε δυσμενείς καιρικές συνθήκες (έντονες χιονοπτώσεις, έντονες βροχοπτώσεις, χαμηλές θερμοκρασίες, κλπ.). Στην Ελλάδα 16 χλμ. από τα συνολικά 31 χλμ. αφορούσαν πολύ δύσκολα εδάφη με μεγάλες και απότομες κλίσεις ενώ στη Βουλγαρία ο αριθμός αυτός έφτασε τα 45 χλμ. από τα συνολικά 151 χλμ.
Τέλος, η πλήρωση με φυσικό αέριο και η ενεργοποίηση του συστήματος του IGB – πριν την εμπορική του λειτουργία – αποκλειστικά από ανθρώπινο δυναμικό και εξοπλισμό της ΑΒΑΞ καθώς και η εκπαίδευση προσωπικού του IGB στη λειτουργία του συστήματος μετά την παράδοση είναι ορισμένες, μόνο ακόμη από τις προκλήσεις που έπρεπε να αντιμετωπιστούν επιτυχώς.
Το στοίχημα στέφθηκε με επιτυχία

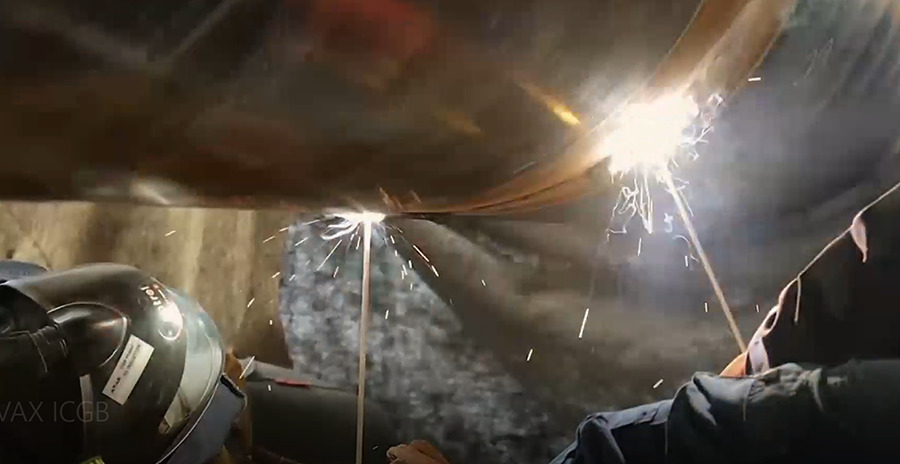

Για την ΑΒΑΞ η ολοκλήρωσή του έργου με απόλυτη ασφάλεια και μέγιστη δυνατή ποιότητα ήταν από την αρχή ένα μεγάλο στοίχημα που έγινε ακόμη μεγαλύτερο λόγω των συνθηκών ανωτέρας βίας. Και το κέρδισε. Οι εργασίες εκτελέστηκαν σε απόλυτη συμμόρφωση με τις απαιτήσεις της ποιότητας της σύμβασης, επετεύχθη Safety Milestone Achievement 1.000.000 ανθρωποωρών χωρίς χαμένο χρόνο, λόγω τραυματισμού γεγονός που εξασφάλισε βραβείο Ασφάλειας ενώ πραγματοποιήθηκαν περισσότερες από 20.000 τμχ. συγκολλήσεων με παγκόσμιας κλάσης ποσοστό επισκευής μικρότερο του <5% γεγονός που εξασφάλισε και το βραβείο Ποιότητας.
Μια διάκριση που οφείλεται στην μακροχρόνια τεχνογνωσία και υψηλή κατάρτιση του ομίλου ΑΒΑΞ καθώς όχι τυχαία έχει βάλει την υπογραφή του στον TAP και τις υποδομές της Ρεβυθούσας που αποτελούν τα επιπλέον εχέγγυα ενεργειακής αυτονομίας όχι μόνο για την Ελλάδα αλλά για ολόκληρη τη ΝΑ Ευρώπη.
